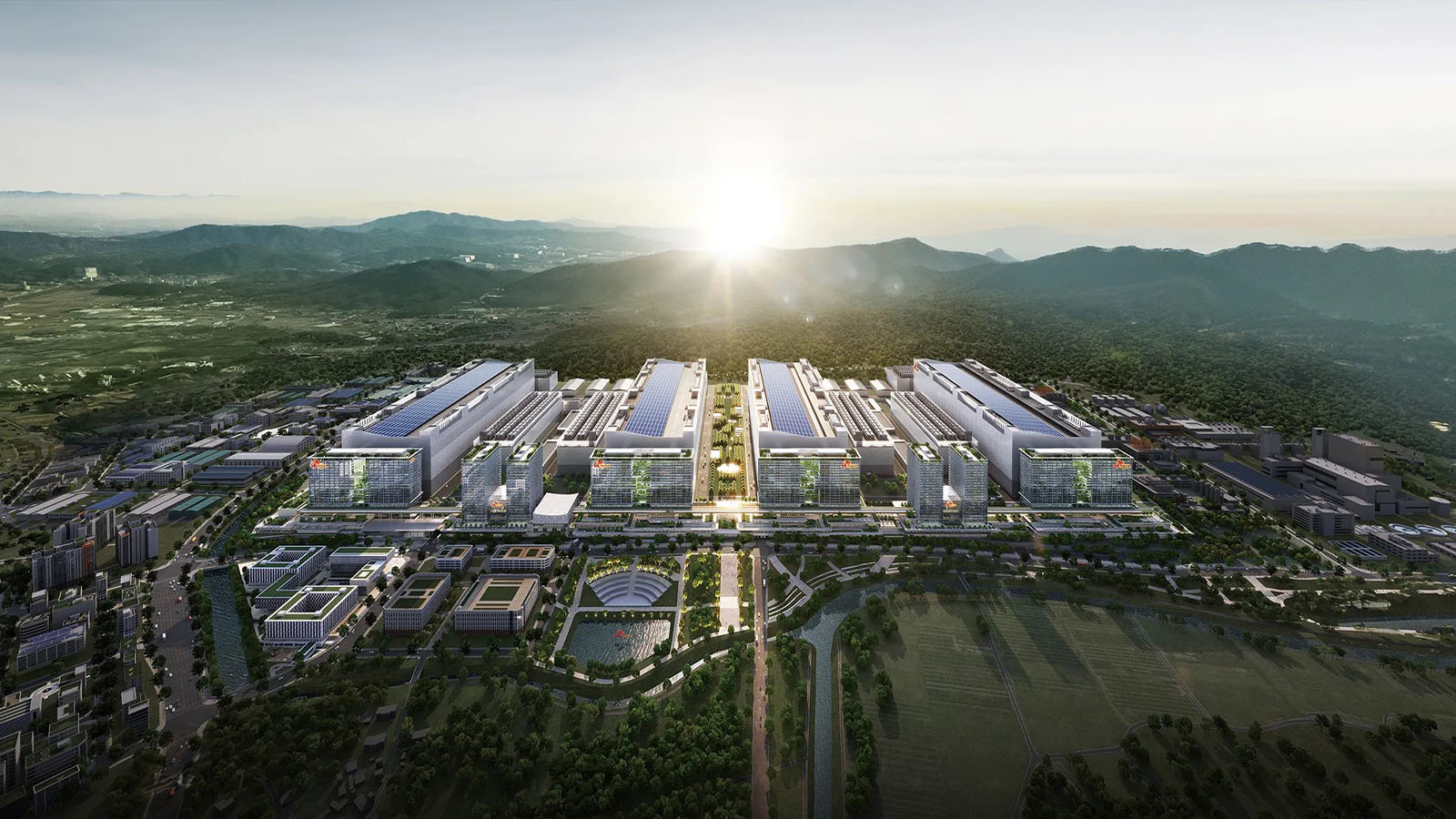

برنامهٔ عظیم ۸۸۰میلیارددلاری کرهٔ جنوبی برای توسعهٔ صنعت نیمهرسانا، هوشمصنوعی و رباتیک با چالشهای جدی در زمینهٔ تأمین برق و آب روبهرو شده است. ابرمجتمع یونگین که میزبان غولهای فناوری مانند سامسونگ و SK هاینیکس خواهد بود، بهتنهایی به یکچهارم کل برق سئول نیاز دارد؛ در حالیکه تقریباً هیچیک از آنها در محل تولید نمیشود.
«لی جائهمیونگ»، رئیسجمهور کرهٔ جنوبی، در ۲۹ ژوئن یک برنامهٔ ۱۰سالهٔ شراکتِ عمومی–خصوصی به ارزش ۱۳۵۰ تریلیون وون (تقریباً ۸۸۰ میلیارد دلار) برای نیمهرساناها، مراکز دادهٔ هوشمصنوعی و رباتیک اعلام کرد. این برنامه ترکیبی از هزینههای سرمایهای شرکتی و بودجهٔ دولتی است و قرار است تحولی عظیم در اقتصاد دیجیتال این کشور ایجاد کند.
کمبود گیگاوات برق
بر اساس گزارش مرکز تحقیقات مجلس ملی کرهٔ جنوبی، مجتمع صنعتی ملی نیمهرسانای یونگین در استان گیونگگی در حالتِ بهرهبرداریٔ کامل به ۱۵ تا ۱۶ گیگاوات برق نیاز دارد؛ معادل نزدیک به ۲۵٪ از کل تقاضای برق منطقهٔ سئول. در مقابل، عرضهٔ محلی تنها حدود ۱٫۹ گیگاوات است. از این مقدار، حدود ۶ گیگاوات هنوز برنامهٔ تأمین نهایی ندارد و سامسونگ به ۹ گیگاوات (۶ گیگاوات تضمینشده) و SK هاینیکس به ۶ گیگاوات (۳ گیگاوات تضمینشده) نیاز دارند.
تأمین برق در کرهٔ جنوبی عمدتاً در سواحل انجام میشود؛ انرژی هستهای و گاز طبیعی مایع (LNG) در ساحل شرقی و انرژیهای تجدیدپذیر در منطقهٔ جنوبغربی هونام. اما کارخانهها در داخل کشور و نزدیک سئول قرار گرفتهاند. شرکت دولتی KEPCO مسئولیت انتقال برق از ساحل به این مجتمع را برعهده دارد و شبکهای به طول ۱۱۳۵۳ کیلومتر و هزینهٔ ۳۷ تریلیون وون برای این منظور در نظر گرفته شده است.
تأخیر در خطوط انتقال و مخالفتهای محلی
سابقهٔ KEPCO در پروژههای دوربرد چندان موفق نبوده است. زیان ناشی از تأخیر در خط بوکدنگجین–سینتانگجونگ به ۱٫۱۷ تریلیون وون (حدود ۸۱۰ میلیون دلار) رسید و این پروژه ۲۲ سال طول کشید. همچنین خط جریان مستقیم ولتاژ بالای دونگههان–دونگسئول با مخالفت محلی روبهرو شده است. در همین حال، SK هاینیکس تکمیل چهارمین کارخانهٔ خود را ۱۲ سال جلو انداخته و زمان تکمیل آن را از ۲۰۴۵ به ۲۰۳۳ رسانده است، در حالی که زیرساختهای برق هنوز آماده نیستند.
برای پر کردن شکاف عرضه، KEPCO و دولت برنامهٔ احداث شش نیروگاه LNG در داخل مجتمع یونگین را دارند که از ۳ گیگاوات شروع شده است و به ۱۰ گیگاوات میرسد. اما سامسونگ و SK هاینیکس به تعهدات RE100 برای رسیدن به ۱۰۰٪ برق تجدیدپذیر تا سال ۲۰۵۰ متعهد هستند و کمیتهٔ بیطرفی کربنی حزب حاکم دموکرات نیز خواستار لغو طرح احداث نیروگاههای LNG شده است.
کمبود آب: تهدیدی جدیتر از برق
یک کارخانهٔ حافظهٔ بزرگ روزانه بیش از ۱۰۰٬۰۰۰ تن آب مصرف میکند و مجتمع یونگین پس از تکمیل به حدود ۸۰۰٬۰۰۰ تن آب در روز نیاز خواهد داشت. برنامهٔ تأمین آب بهصورت مرحلهای است: ابتدا ۲۰۰٬۰۰۰ تن در روز از مازاد سد پالدانگ و فاضلاب تصفیهشده از سال ۲۰۳۱، و سپس افزایش به ۶۰۰٬۰۰۰ تن در روز تا سال ۲۰۳۴ با ساخت تأسیسات جدید.
اما مشکل این است که چهارمین کارخانهٔ SK هاینیکس در سال ۲۰۳۳ به بهرهبرداری میرسد؛ یعنی یک سال قبل از تکمیل خط لولهٔ یکپارچهٔ آب. اختلافات محلی نیز ساختوساز را به تأخیر انداخته است. مخالفت شهرهای یوجو و هانام باعث توقف مجوزهای خط لوله شده و یک مراسم کلنگزنی بهطور کامل لغو شده است. در خوشهٔ جدید جنوبغربی نزدیک گوانگجو، وضعیت حتی بدتر است، زیرا تأمین آب ممکن است دشوارتر از برق باشد.
نتیجهگیری: آیندهٔ نامشخص برنامهٔ عظیم تراشه
برنامهٔ ۸۸۰میلیارددلاری کرهٔ جنوبی برای تسلط بر بازار جهانی نیمهرسانا و هوشمصنوعی با موانع زیرساختی جدی روبهرو است. تأمین برق و آب برای ابرمجتمعهایی مانند یونگین نیازمند هماهنگی بیسابقه میان شرکتها، دولت و جوامع محلی است. اگر این چالشها حل نشوند، ممکن است برنامهٔ بلندپروازانهٔ کرهٔ جنوبی با شکست مواجه شود و جایگاه این کشور در رقابت جهانی تراشه بهخطر بیفتد.
